Projekt: Aarhus, Denmark

Projekt • Geotermi

Geotermi i Aarhus

I samarbejde med fjernvarmeselskabet Kredsløb bringer Innargi geotermisk fjernvarme til Danmarks næststørste by, Aarhus. Det første geotermiske anlæg åbnede i Skejby den 31. oktober 2025 og leverer allerede varme til aarhusianernes hjem. I de kommende år etableres yderligere to anlæg, og Skejby-anlægget udbygges for at øge kapaciteten. Når projektet står færdigt i 2030, vil det være det største geotermiske fjernvarmeanlæg af sin slags i EU med tre faciliteter fordelt på forskellige lokationer i Aarhus.

Her på siden kan du følge projektets fremdrift.

Skejby, Aarhus. Fra venstre mod højre: Samir Abboud, CEO hos Innargi; Bjarne Munk Jensen CEO hos Kredsløb.

Status på projektet

Tre testbrønde blev boret og evalueret i løbet af eksplorationsfasen (2023–2024), ogresultaterne bekræftede en stærk geotermisk ressource i undergrunden. På den baggrund, og understøttet af en positiv teknologisk udvikling i projektets første år, er projektplanen blevet justeret, så den samme mængde varme kan leveres fra tre lokationer i stedet for de oprindeligt planlagte syv.

Det første geotermiske anlæg i Skejby er nu i drift og leverer varme til Aarhus’ fjernvarmenet. Yderligere boringer forventes i Aarhus for at øge kapaciteten, og arbejdet fortsætter frem mod, at hele projektet står færdigt og i fuld drift inden 2030.

Hold dig opdateret via LinkedIn

Få et indblik i arbejdet

0

Lokationer

0

Faciliteter

0

MW samlet kapacitet

Kort fortalt

  • Den planlagte samlede kapacitet for det geotermiske anlæg i Aarhus udgør 110 MW, svarende til 20 % af byens fjernvarmebehov.
  • Hvis alt går efter planen, er hele anlægget færdigt i 2029 med en forventet drift på mindst 30 år.
  • De årlige CO2-emissioner forventes at blive reduceret med op til 165.000 tons.

Seneste milepæl

Nu strømmer den første geotermiske varme ud i radiatorerne i Aarhus

I dag får aarhusianerne for første gang varme fra undergrunden. Det sker, når hanerne i det, der bliver EU’s største sammenhængende geotermiske fjernvarmeanlæg, bliver åbnet. Via 2,5 kilometer dybe boringer i Skejby ved Aarhus hentes varmt geotermisk vand op til overfladen, hvorfra varmen sendes ud i aarhusianernes radiatorer via frernvarmenettet. Når hele anlægget står færdigt inden 2030, skal det levere ca. 20 procent af Aarhus’ fjernvarme.

Læs mere

Projekt Aarhus

01.

2022

Forberedelse af efterforskningsfasen.

02.

2022 - 2025

Efterforsknings- og testfase.

03.

2025

Levering af geotermisk varme starter.

04.

2026-2029

Etablering af resten af anlægget.

05.

2030-2060

Drift og vedligeholdelse.

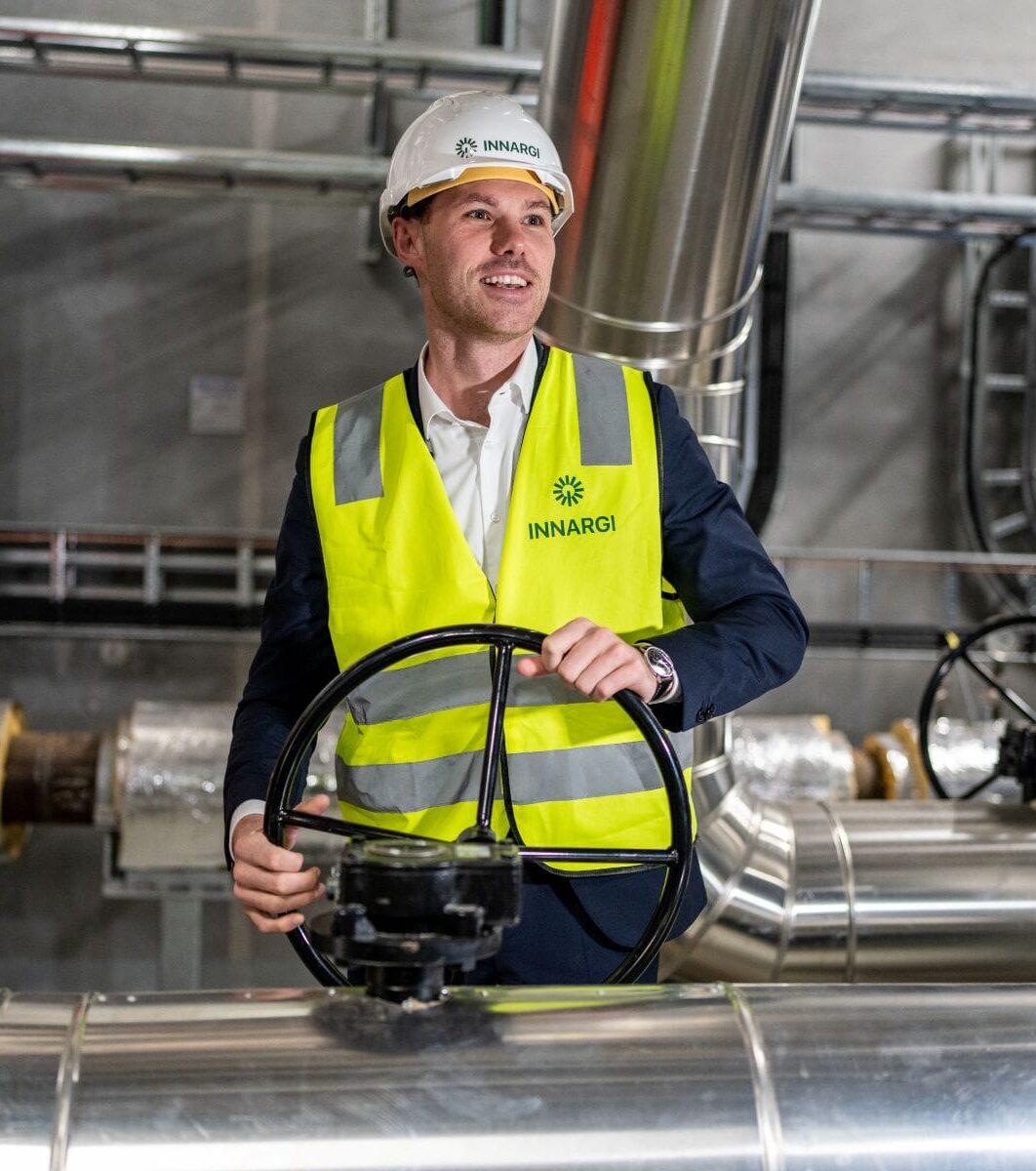

Det geotermiske anlæg i Skejby, Aarhus
